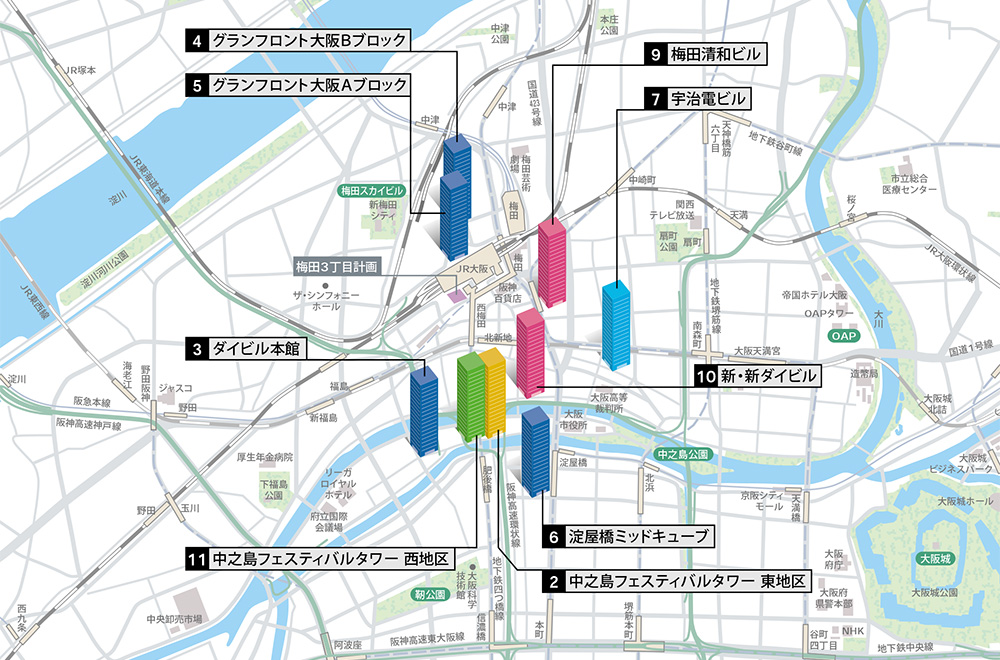

開発略称 |
地下階 / 地上階 |
延床面積 |
フロア面積 |
竣工予定 |
| 1 |
新大阪阪急ビル |
地上17階 |
10,769坪 |
566坪 |
2012年9月 |
| 2 |
中之島フェスティバルタワー 東地区 |
地下3階 / 地上37階 |
44,165坪 |
820坪 |
2012年10月 |
| 3 |
ダイビル本館 |
地下2階 / 地上22階 |
14,566坪 |
390坪 |
2013年2月 |
| 4 |
グランフロント大阪Bブロック |
地下3階 / 地上38階 |
89,400坪 |
825坪 |
2013年2月 |
| 5 |
グランフロント大阪Aブロック |
地下3階 / 地上38階 |
56,823坪 |
785坪 |
2013年3月 |
| 6 |
淀屋橋ミッドキューブ |
地下1階 / 地上10階 |
3,660坪 |
254坪 |
2013年12月 |
| 7 |
宇治電ビル |
地下1階 / 地上13階 |
6,050坪 |
424坪 |
2014年4月 |
| 8 |
あべのハルカス |
地下5階 / 地上60階 |
64,130坪 |
730坪 |
2014年春 |
| 9 |
梅田清和ビル |
地下2階 / 地上21階 |
7,238坪 |
228坪 |
2015年春 |
| 10 |
新・新ダイビル |
地下2階 / 地上31階 |
23,000坪 |
474坪 |
2015年春 |
| 11 |
中之島フェスティバルタワー 西地区 |
|
|
|
2018年 |
| 12 |
新南海会館 |
地下2階 / 地上29階 |
23,595坪 |
|
2019年春 |
| |
梅田3丁目計画 |
|
|
|
|
